開始考慮換廚房的人,多半第一個疑問就是:「整件事到底怎麼進行?」要排出合理的計畫,先把整體流程弄清楚是最重要的。本篇把翻修前該知道的基礎知識,加上濬玉門市的完整流程,整理成一篇可以存起來慢慢看的保存版。

廚房用多久該考慮換?
廚具本體的壽命約 20 年
水槽、檯面、櫃體這些廚具本體,一般壽命抓 20 年左右。用到 20 年上下,髒污、鏽斑、門片鬆動這些狀況會開始明顯,就是該認真考慮修理或更換的時候。
設備機器的壽命約 10 年
IH 爐、瓦斯爐、排油煙機、洗碗機、水龍頭這些設備機器,更換的參考基準大約是 10 年。
家庭結構改變,也是翻修的時機
家裡人口增加,收納與備餐空間會開始不夠用;年紀漸長,抽屜式收納與電動昇降吊櫃能把彎腰、爬高的風險降下來。廚房跟著生活階段調整,是很自然的事。
一直修,還是整組換?
用超過 20 年的廚房,整組換新常常比逐項修理划算。舊設備的零件可能已經停產,同樣的故障也容易反覆發生——為了修一台舊機器等料、花錢,不如把這些成本放進一套新廚房。當然每個案子情況不同,帶著現況照片來門市聊,我們可以幫你一起判斷。
透天和大樓,翻修前注意的事一樣嗎?
不一樣。透天的自由度高,但受建物結構影響,不是想怎麼改就能怎麼改;社區大樓能動的只有專有部分,動工前要先確認管委會的裝修規約。這部分我們另有一篇「透天還是大樓」的專文,這裡先記住一件事:大樓住戶在計畫初期就先聯絡管委會。
濬玉的廚房翻修流程:七個步驟
CLEANUP 廚具是接單後由日本原廠製造、海運來台的,所以流程跟一般現場訂製不太一樣。整體如下:
- 資訊收集(準備階段)
- 來門市討論與設計
- 丈量(現場調查)
- 報價確認
- 簽約、日本下單
- 到貨安裝
- 點交
先把全貌記住,每一步能花多少時間心裡就有底。以下逐步說明。
步驟一:資訊收集
翻修的第一步是整理需求,不是看商品。
- 全家人把現在廚房的不滿全部列出來,想清楚「為什麼想換」
- 從雜誌、網路、社群收集「想要變成這樣」的實例照片
- 把列出的項目排出優先順序——之後遇到結構或預算的取捨,就知道該留什麼
資訊收集階段多看多比較很重要。原廠的繁體中文型錄可以先下載,看完再來門市看實品,效率會加倍。
步驟二:來門市討論與設計
帶著格局圖(手繪也可以)與需求清單,預約來濬玉門市。我們會邊聽你的需求,邊把佈局、水火區設備、收納的建議放進方案裡。討論過程中冒出新的想法或疑問,直接丟出來就對了——方案是靠來回討論磨出來的,連同預算一起,跟我們耐心把它磨到位。

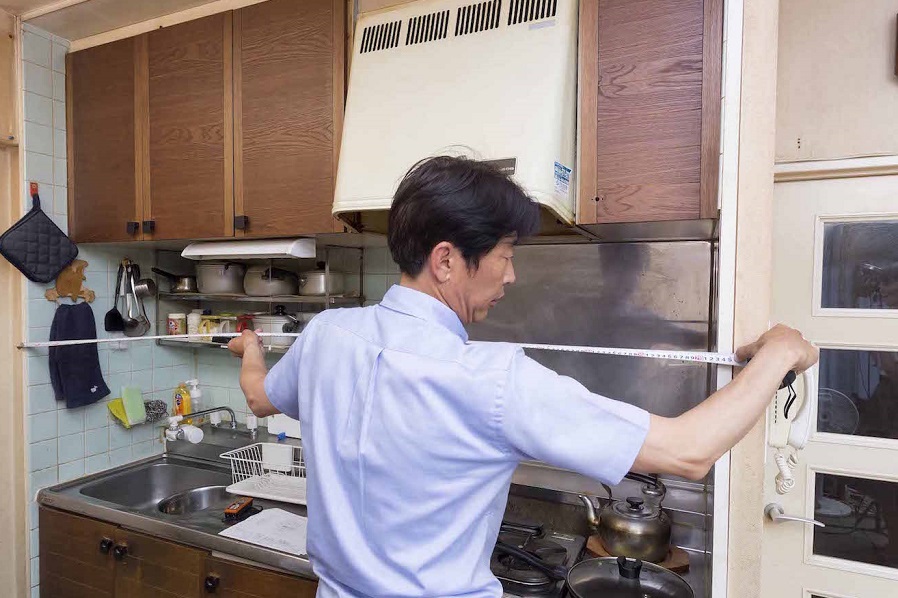

步驟三:丈量(現場調查)
方案有了方向,就安排專人到府丈量:量廚具與空間尺寸、確認給排水與瓦斯配管、電氣容量、搬運路線,判斷方案能不能照原樣實現。丈量前不用特別整理廚房,平常的樣子反而更能看出收納的真實需求。大樓住戶記得把管委會規約準備好。
步驟四:報價確認
丈量結果出來後,我們會提出反映了所有討論內容的設計與報價。拿到報價單,重點檢查三件事:
- 品名、型號、顏色、尺寸跟討論的一致(改過多版方案的人特別要核對)
- 金額與預算相符,內容有變動時金額也會跟著變
- 沒有內容不明的項目,設備盡量以具體品名型號列出,不要停留在口頭約定
有想再調整的地方,這個階段盡量提。報價單怎麼看,我們另有專文逐項解說。
步驟五:簽約、日本下單
方案與報價都確認後就是簽約。簽約後我們向日本原廠下單製造,之後海運來台——交期在簽約前就會跟你確認清楚。等待期間把這些事做完:
- 大樓住戶向管委會完成裝修申請
- 跟左鄰右舍打聲招呼,施工時間先告知
- 把碗盤、廚房用品先移到別的房間
步驟六:到貨安裝

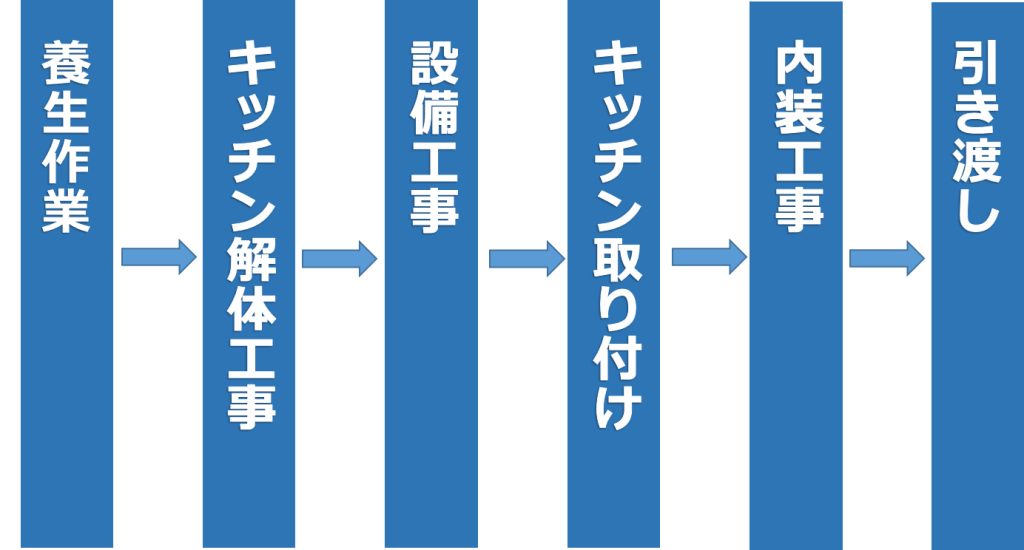

廚具到貨後進場施工:保護工程、拆除舊廚具、水電配管、安裝新廚具、清潔。現場安裝約 1 至 2 天,實際天數依現場狀況與工程內容而定,若同時更動內裝或格局,時程依整體工程安排。安裝期間建議在場,進度自己看得到。臨時想加項目或變更,成本與工期都會受影響,盡量避免;真的必要,記得補書面確認。

步驟七:點交
新廚房完成後,跟我們的人員一起做最後確認:完成度、抽屜與門片的開闔、設備運作是否正常,一項一項檢查。點交時領取保固書與使用說明書,操作方式當場教學。萬一有需要修正的地方,約定好處理時程並留下書面紀錄。
結論:把流程記熟,計畫就排得出來
知道整件事怎麼走,每個階段該準備什麼、該確認什麼就清楚了。從整理需求開始,一步一步來——想開始第一步的人,歡迎預約來濬玉門市,實品在現場,方案當面聊。
